1.作業條件:
1)找平層施工完畢,并經養護、干燥,基層含水率≤9%
2)找平層坡度符合設計要求,無空鼓、開裂、起砂、脫皮等缺陷
3)各種陰陽角、管根抹圓角,圓角半徑根據卷材各類確定
4)伸出屋面的各種管道、避雷設施已施工完畢,并驗收合格
5)各種卷材及配套材料已驗收合格
6)施工隊伍資質審核完成,操作人員具備特種人員操作證
2、工藝流程
基層清理→涂刷基層處理劑→鋪貼卷材附加層→鋪貼卷材→封邊→蓄水試驗→保護層
3、卷材施工
1)基層處理
??? 將驗收合格的基層表面浮灰、雜物等清理干凈;將基層處理劑均勻刷于基層表面,按產品說明書要求,待一定時間后再鋪貼卷材;
2)附加層施工

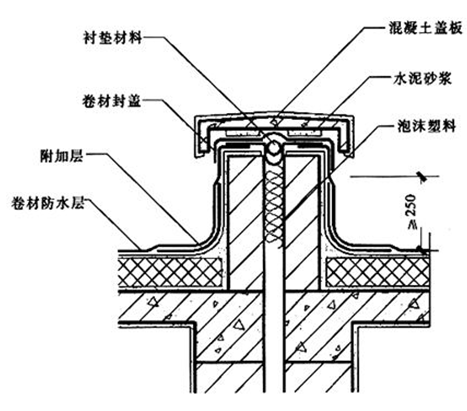

??? 在女兒墻、水落口、管根、檐口、陰陽角等細部先做附加層,附加范圍符合設計及規范要求;附加層在天溝、檐溝與屋面交接處采用空鋪,空鋪寬度不小于200mm,管道根部設置的附加層,高度及寬度不得小于250mm。
3)卷材鋪貼
?卷材鋪貼順序:先高后低(高低跨),先遠后近(多跨),同一屋面標高由低到高。
卷材鋪貼方向:屋面坡度<3% ― 平行于屋脊
屋面坡度3%~15%? — 平行或垂直于屋脊
屋面坡度>15% — 垂直于屋脊
注:上下兩層卷材不得相互垂直鋪貼
①卷材鋪貼前檢查基層干燥程度,將1m2卷材平坦地干鋪在找平層上,靜置3~4h后掀開檢查,找平層覆蓋部位與卷材上未見水印,即可鋪設卷材;
②按卷材的鋪貼方向彈線,將防水卷材剪成相應尺寸,用卷軸卷好備用;鋪貼時按線隨放卷隨用火焰噴槍加熱基層和卷材的交接處,噴槍距加熱面300mm 左右,經往返均勻加熱,趁卷材的材面剛剛?cè)刍瘯r(shí),將卷材向前滾鋪、粘貼;
③卷材應平行屋脊從檐口處往上鋪貼,雙向流水坡度卷材搭接應順流水方向,長邊及端頭的搭接寬度符合規范要求;
4)封邊
將卷材搭接處用噴槍加熱,趁熱使二者粘結牢固,以邊緣擠出瀝青為度末端收頭用密封膏嵌填嚴密,寬度不小于10mm。
5)蓄水試驗
卷材防水層完工后,確認做法符合設計要求,檢查屋面有無滲漏、積水和排水系統是否暢通,應在雨后和持續淋水2小時候進行,有可能做蓄水試驗的屋面,將所有雨水口堵住,然后灌水,水面應高出屋面最高點20mm,24h 后進行認真觀察,尤其是管根、風道根、不滲不漏為合格,否則應進行返工。
6)防水保護層
保護層施工前,必須做油紙或玻纖布隔離層;剛性保護層的分格縫留置應符合設計要求,設計無要求者,水泥砂漿保護層的分格面積為1m2,縫寬、深均為10mm,并嵌填瀝青砂漿;細石混凝土保護層分格面積不大于36m2;剛性保護層與女兒墻、山墻間應預留30mm 寬的縫,并用密封材料嵌填嚴密。女兒墻內側砂漿保護層上人屋面按設計要求做各種剛性防水層屋面保護層。
7)細部構造
天溝、檐溝防水構造:卷材端頭固定密封;高低跨內排水天溝與立墻交接處,應采取能適應變形的密封處理
謝謝樓主
屋面卷材防水工程施工技術及質量控制措施主要包括以下幾點:
1. 材料準備:選擇質量優良的防水卷材,檢查其外觀、厚度、抗拉強度等性能指標,確保材料符合設計要求。
2. 基層處理:對屋面基層進行清理、找平、干燥等處理,確?;鶎悠秸?、干燥、無裂縫、無油污等。
3. 防水卷材鋪設:按照設計要求,鋪設防水卷材,注意卷材的搭接、密封、壓邊等工藝,確保防水效果。
4. 防水層施工:在防水卷材上涂刷防水涂料,形成防水層,確保防水層的完整性和耐久性。
5. 質量控制:在施工過程中,要嚴格控制防水卷材的鋪設質量、防水涂料的涂刷質量、防水層的完整性等,確保防水效果。
6. 保護措施:在防水層施工完成后,要采取保護措施,防止防水層受到損壞,影響防水效果。
7. 檢驗驗收:在施工完成后,要進行檢驗驗收,檢查防水層的完整性和防水效果,確保施工質量。
以上是屋面卷材防水工程施工技術及質量控制措施的主要內容,需要根據實際情況進行具體的施工和質量控制。
